กฟผ.ชงคณะอนุฯ PDP อนุมัติเร่ง-ขยายโครงการ Solar Floating ในเขื่อน

เผยแพร่:   ปรับปรุง:   โดย: ผู้จัดการออนไลน์

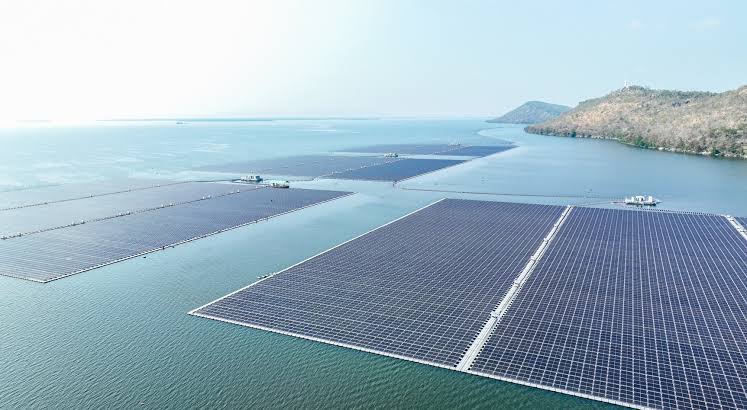

กฟผ.เตรียมเสนอคณะอนุฯ PDP อนุมัติเร่งพัฒนาโครงการโรงไฟฟ้า Solar Floating 2,725 เมกะวัตต์ให้เร็วขึ้นภายในปี 2573 จากเดิมปี 2580 และขยายเพิ่มจำนวนเมกะวัตต์ในโครงการ Solar Floating เพื่อบรรจุในแผน PDP ใหม่ หลังพบศักยภาพเขื่อน กฟผ.ผลิตไฟฟ้าได้มาก

นายเอกรัฐ สมินทรปัญญา ผู้ช่วยผู้ว่าการแผนงานโรงไฟฟ้า การไฟฟ้าฝ่ายผลิตแห่งประเทศไทย (กฟผ.) เปิดเผยว่า กฟผ.เตรียมเสนอคณะอนุกรรมการพยากรณ์และจัดทำแผนพัฒนากำลังผลิตไฟฟ้าของประเทศ (คณะอนุฯ PDP) เพื่อพิจารณาอนุมัติเร่งแผนการพัฒนาโครงการโรงไฟฟ้าพลังงานแสงอาทิตย์ทุ่นลอยน้ำ (Floating Solar) ในเขื่อน กฟผ.ทั่วประเทศ กำลังผลิตรวม 2,725 เมกะวัตต์ ให้ดำเนินการแล้วเสร็จ (COD) และจ่ายไฟเข้าระบบเร็วขึ้นเป็นภายในปี 2573 จากเดิมกำหนดไว้ภายในปี 2580 ตามแผนพัฒนากำลังผลิตไฟฟ้าของประเทศไทยปี 2561-2580 ฉบับปรับปรุงครั้งที่ 1 (PDP2018 Revision 1) รวมทั้งขยายกรอบเพิ่มจำนวนเมกะวัตต์มากขึ้นในโครงการ Floating Solar เพื่อบรรจุในแผน PDP ฉบับใหม่ รองรับเป้าหมายการลดการปล่อยก๊าซเรือนกระจกสุทธิเป็นศูนย์ (Net Zero Emissions) ของประเทศไทยที่เร็วขึ้น 15 ปีจากเดิมปี ค.ศ. 2065 เป็นปี ค.ศ. 2050

ทั้งนี้ กฟผ.ได้พิจารณาศักยภาพของเขื่อนต่างๆ ทั่วประเทศพบว่าสามารถติดตั้งโรงไฟฟ้าพลังงานแสงอาทิตย์ทุ่นลอยน้ำได้มากกว่า 2,725 เมกะวัตต์ ช่วยเพิ่มสัดส่วนพลังงานสะอาด และใช้ทรัพยากรน้ำอย่างคุ้มค่า และสนับสนุนเป้าหมายประเทศสู่ความเป็นกลางทางคาร์บอน (Carbon Neutrality) และ Net Zero Emissions ของประเทศ

นอกจากนี้ กฟผ.ได้พยายามเร่งโครงการต่างๆ รองรับแผนดังกล่าว โดยคำนึงทั้งด้านความมั่นคงทางพลังงาน อัตราค่าไฟฟ้าที่เหมาะสม และผลกระทบด้านสิ่งแวดล้อมควบคู่ไปด้วย โดยศึกษาหลายรูปแบบทั้งระบบสายส่ง, พลังงานทดแทนทั้งพลังงานแสงอาทิตย์บนพื้นดิน พลังงานลม โครงการนิวเคลียร์ขนาดเล็ก (SMR) และพลังงานไฮโดรเจน

โดย กฟผ.เร่งประกวดโครงการโรงไฟฟ้าพลังงานแสงอาทิตย์ทุ่นลอยน้ำในเขื่อนต่างๆ โดยจะมีการเร่งเปิดประกวดราคา พร้อมกับการเสนอโครงการต่างๆ ต่อคณะรัฐมนตรี (ครม.) ชุดใหม่ หาก ครม.เห็นชอบก็จะดำเนินโครงการทันที


ก่อนหน้านี้ กฟผ.เตรียมเสนอโครงการโรงไฟฟ้าพลังงานแสงอาทิตย์ทุ่นลอยน้ำ 3 โครงการ กำลังผลิตรวม 348 เมกะวัตต์ ประกอบด้วย โครงการฯ เขื่อนศรีนครินทร์ 140 เมกะวัตต์ ดำเนินการประกวดราคาแล้ว โครงการฯ เขื่อนภูมิพล 158 เมกะวัตต์ อยู่ระหว่างสรุปผลการประกวดราคาและโครงการฯ เขื่อนวชิราลงกรณ 50 เมกะวัตต์ อยู่ระหว่างการพิจารณาเอกสารประกวดราคา โดยจะเสนอให้ครม.พิจารณาอนุมัติในเดือนธันวาคม 2568 แต่เกิดการยุบสภาฯ เสียก่อน จึงต้องรอรัฐบาลใหม่

นอกจากนี้ ยังมีโครงการโรงไฟฟ้าพลังงานแสงอาทิตย์ทุ่นลอยน้ำ 4 โครงการ กำลังผลิตรวม 1,200 เมกะวัตต์ ที่อยู่ในขั้นตอนการขออนุมัติโครงการ โดยอยู่ระหว่างหน่วยงานที่เกี่ยวข้องพิจารณาให้ความเห็น นำเสนอ 4 โครงการ หากผ่านความเห็นชอบ ก็จะเสนอ ครม.ต่อไป ได้แก่ โครงการฯ เขื่อนศรีนครินทร์ 3 (280 เมกะวัตต์), โครงการฯ เขื่อนศรีนครินทร์ 4 (300 เมกะวัตต์), โครงการฯ เขื่อนภูมิพล 2 (300 เมกะวัตต์), โครงการฯ เขื่อนภูมิพล 3 (320 เมกะวัตต์)

โครงการโรงไฟฟ้าพลังน้ำขนาดเล็กท้ายเขื่อนชลประทาน ซึ่งคณะรัฐมนตรีมีมติเห็นชอบให้ กฟผ.ดำเนินโครงการโรงไฟฟ้าพลังน้ำเขื่อนลำตะคอง เขื่อนลำปาว เขื่อนห้วยแม่ท้อ และเขื่อนกระเสียว กำลังผลิตติดตั้งรวม 6.75 เมกะวัตต์ โดยมีวงเงินขออนุมัติ 959.76 ล้านบาท เมื่อวันที่ 18 มิ.ย. 2567

โดยโครงการที่เขื่อนลำปาว อยู่ระหว่างการก่อสร้าง กำหนด COD ปี 2569, เขื่อนแม่ห้วยแม่ท้อและเขื่อนกระเสียวอยู่ระหว่างการประกวดราคา กำหนด COD ปี 2571 ส่วนเขื่อนลำตะคองอยู่ระหว่างการประกวดราคา กำหนด COD ปี 2572
